ETED arriba a su 9no Aniversario con significativo Avance en su Plan de Expansión Estratégico 2013- 2020

La Empresa de Transmisión Eléctrica Dominicana (ETED), arriba a su noveno Aniversario dando cumplimiento a su Plan de Expansión Estratégico 2013-2020 y a la Estrategia Nacional de Desarrollo con el objetivo de proveer un servicio de transporte de energía eléctrica a nivel nacional con eficiencia, calidad y seguridad.

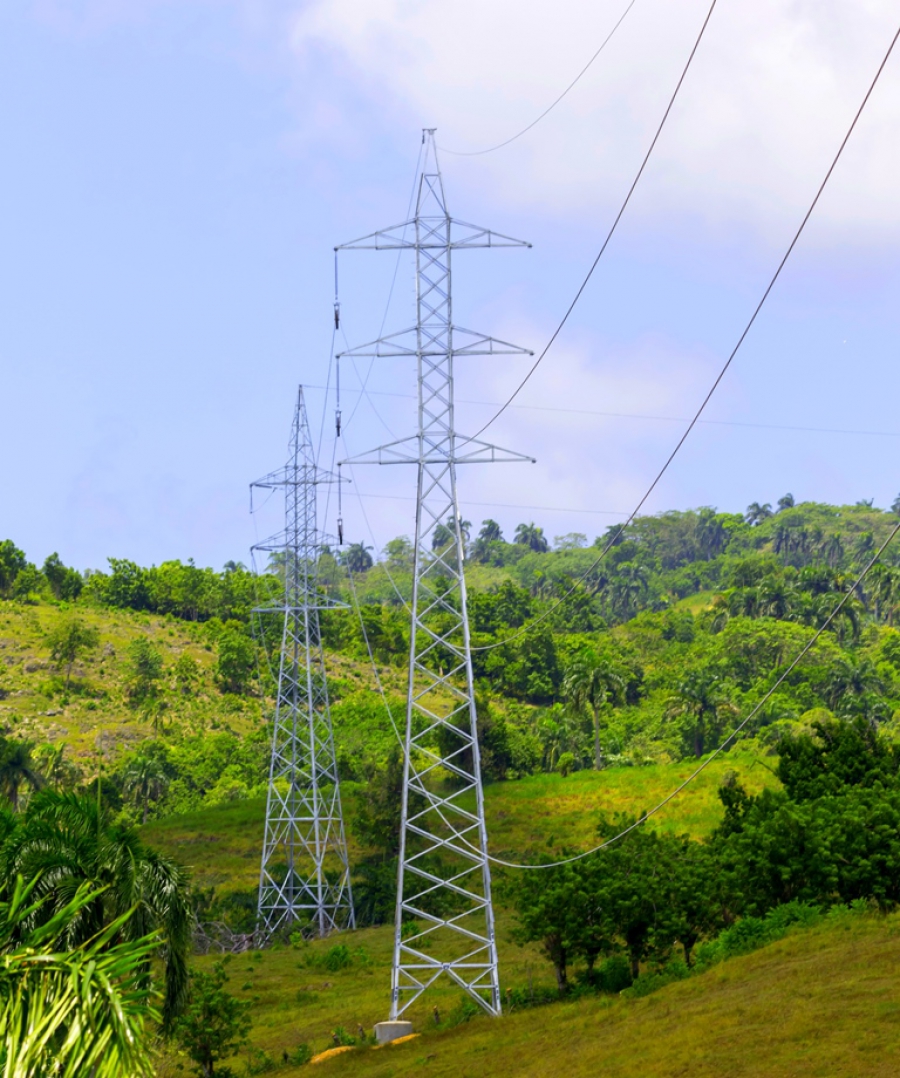

ETED 2 LT. 138 kV Nagua Rio San JuanLa administración de la ETED, que encabeza el Ing. Julián Santana, ha logrado avances con su Plan de Expansión que abarca la construcción y puesta en servicio de la línea de transmisión a 138 kV Nagua – Río San Juan, proyecto ubicado en la provincia María Trinidad Sánchez, lo que permitirá disminuir las pérdidas técnicas y aumentar la calidad y capacidad del suministro en la zona noreste del país de forma específica, en el municipio de Río San Juan, permitiendo construir así, una parte del anillo de la costa atlántica, para lograr aumentar exponencialmente el desarrollo turístico y comercial de la región. Por otro lado, puso en servicio la LT a 69 kV Imbert - Luperón y la Subestación 138 kV San Cristóbal Norte.

Así mismo, con el objetivo de mantener, ampliar y optimizar los sistemas de telecomunicaciones y automatización de las instalaciones eléctricas, la ETED instaló cables de fibra óptica en las líneas de transmisión a 138 kV Hainamosa – Boca Chica, Matadero – El Embajador, Navarrete – Puerto Plata II y Palamara – Arroyo Hondo con una inversión que asciende al monto de RD$724,808.62 y USD$977,116.42.01, que buscan mejorar las comunicaciones y las protecciones de estas instalaciones.

Además, colocó un anillo de radios microondas para respaldo del Sistema de Supervisión, Control y Adquisición de Datos (SCADA), que en su primera etapa cuenta con un presupuesto de USD$320,000.00, el cual será una ruta alterna a la zona norte, con una mayor robustez y confiabilidad a dicho sistema para la operación del Sistema Eléctrico Nacional.

Desde el Centro Control de Energía (CCE), la empresa modernizó dichas instalaciones con el objetivo de optimizar aún más la funcionalidad del CCE, ya que facilitará la implementación del proyecto de Reingeniería de los Procesos y la obtención de la Certificación ISO 9001, así como potencializar el nuevo SCADA OSI Monarch de la ETED y las aplicaciones EMS (Sistema Administración Energía), AGC (Control Automático de Generación) y OTS (Sistema de Entrenamiento para operadores) todo esto con una inversión RD$53,228,980.00.

Mantenimientos Preventivos:Mantenimiento ETED

Para garantizar la estabilidad de las infraestructuras eléctricas, se realizaron mantenimientos preventivos mediante el cumplimiento de 24 proyectos que involucran, la instalación de autotransformador de 200 MVA de la subestación Palamara, la instalación de un autotransformador de 140 MVA en la Subestación Hainamosa y el aumento de capacidad en la Subestación Metropolitana.

El segundo campo de línea a 69 kV Duverge – Neyba. Esta obra también contó con la instalación de un gabinete de control y protección y la construcción de 5.4 kms de línea de transmisión con el objetivo de mejorar la calidad del servicio a los munícipes de la provincia de Neyba y zonas aledañas.

En la zona Norte del país, con el objetivo de garantizar un mejor servicio en el transporte de energía eléctrica hacia Santo Domingo, se desviaron las dos líneas de transmisión de 138 kV,  Palamara – Bonao II (L1 y L2), las cuales se encontraban en condiciones de riesgo por las crecidas del Río Yuboa.

Con el desvío de la línea 138 kV Monte Río – km 15 de Azua, se logra la seguridad y disponibilidad en el transporte de energía desde la Central Generadora Monte Río, localizada en la provincia de Azua, hasta la subestación km 15 de Azua, la cual se conecta con el Sistema Eléctrico Nacional.

Repotenciación de 3.1 km de la línea 69 kV Villa Duarte – Invivienda. Dichos trabajos consistieron en el cambio de conductor 4/0 por conductor 559.5 MCM, cambio de postes y adecuación de estructuras, aumentando la capacidad de transporte y eliminando la restricción operativa que existía en la línea.

Rehabilitación de Campos de Transferencia en las subestaciones Palamara, Haina, Timbeque II, Zona Franca Santiago con el objetivo de mantener la continuidad de servicio y evitar interrupciones por trabajos de mantenimiento.Instalación de Cajas de Mandos Motorizadas con la finalidad de modernizar y facilitar la integración de las subestaciones al Sistema SCADA de forma que los seccionadores puedan ser operados a distancia o remoto, con esto logramos reducir los tiempos de operación y mejorar la calidad del servicio.

Además, se realizaron 29 mantenimientos preventivos en las barras de subestaciones a 69 y 138 kV. Dichos mantenimientos consistieron en el lavado de aislamiento, cambio de elementos defectuosos, engrase, reapriete de los elementos de conexión, entre otros, con el objetivo de reducir las posibilidades de fallas en las instalaciones.

Línea de transmisión 138 kV Nagua Río San Juan

Sustitución de Interruptores en las subestaciones Canabacoa, Bonao II, Navarrete, Los Minas y Pizarrete con el objetivo de garantizar la confiabilidad y disponibilidad del Sistema de Transmisión y con esto un mejor servicio a nuestros clientes.

Cambio de Transformadores de Tensión en las subestaciones Palamara, Haina, Valdesia, Los Mina, km 15 de Azua, San Francisco y Dajabón. Con estos trabajos mejoramos la continuidad del servicio y la seguridad de las instalaciones evitando potenciales fallas de los equipos.

Instalación de Transformadores de Corriente en niveles tensión de 69 y 138 kV en las subestaciones km 15 de Azua, Cruce de Cabral, Duvergé, Hatillo, Puerto Plata y Bonao II. Con estos trabajos garantizamos mayor seguridad y efectividad en la actuación de las protecciones.

Sustitución de seccionadores en los niveles de tensión de 69 y 138 kV en las subestaciones Navarrete, Km 15 de Azua, Arroyo Hondo, Palamara y PIISA. Con la instalación de estos equipos aumentamos la seguridad, reducimos los tiempos de operación y la Energía No Servida.

Otros trabajos dentro del cumplimiento están los mantenimientos predictivos y preventivos a los Autotransformadores de Potencia. Dichos mantenimientos consistieron básicamente en pruebas de seguimiento eléctricas y mecánicas con el objetivo de eliminar potenciales fallas para garantizar la disponibilidad de las máquinas.

Repotenciación y rehabilitación de sistemas de mallas de tierras en subestaciones con el objetivo de reducir los efectos por corriente de cortocircuito, las fallas por descargas atmosféricas, proteger al personal y los equipos en las instalaciones.

Se interconectaron al Sistema Eléctrico Nacional el parque de generación Monte Plata Solar con una capacidad de 40 MW. También fueron conectadas las subestaciones Luperón (ingresando al sistema 50 MVA) y la Línea de transmisión 69 kV Palamara - Novoplas.

Estos trabajos preventivos buscan mantener en óptimas condiciones operativas y funcionales las instalaciones eléctricas de la empresa, con la finalidad de transportar de forma eficiente la energía eléctrica desde los centros de generación hasta las Empresas Distribuidoras de Electricidad y los usuarios no Regulados.

La ETED reitera su compromiso de no escatimar esfuerzos para seguir brindando un servicio de calidad en el sistema eléctrico nacional, para beneficio de todos los clientes y usuarios.
